Cómo identificar cuellos de botella en los procesos de negocio
Muchos retrasos en los procesos de negocio solo se notan cuando se incumple el plazo final.
Una solicitud de un cliente llega tarde. Una factura no se aprueba a tiempo. Una orden de compra espera demasiado. Una solicitud de un empleado permanece sin resolver. Todos saben que el proceso es lento, pero nadie puede decir claramente dónde se atascó.
En muchos casos, el retraso visible es solo el último síntoma. El proceso puede haber empezado a perder tiempo varios pasos antes, mucho antes de que el plazo final estuviera en riesgo.
Por eso, identificar cuellos de botella requiere algo más que observar el último paso retrasado. Los equipos necesitan entender dónde el flujo de trabajo empieza a perder impulso.
No puedes mejorar un cuello de botella que no puedes ver.
¿Qué es un cuello de botella en un proceso de negocio?
Un cuello de botella en un proceso de negocio es un punto en el que el flujo de trabajo se ralentiza, se acumula, vuelve para corrección o deja de avanzar.
Puede ser una aprobación que espera demasiado tiempo, una transferencia con una responsabilidad poco clara, una tarea bloqueada por falta de información, un equipo con más trabajo del que puede procesar o una excepción que requiere repetidamente coordinación manual.
Un cuello de botella no siempre es la tarea más larga. Es el punto que limita el avance de todo el proceso.
Por ejemplo, una aprobación de finanzas puede parecer el problema porque las solicitudes esperan allí durante varios días. Pero la causa raíz puede ser que las solicitudes lleguen con documentos faltantes, valores incorrectos o reglas de autorización poco claras. En ese caso, el paso de aprobación es donde el retraso se vuelve visible, no necesariamente donde comienza.
Señales comunes de cuellos de botella en los procesos de negocio
Antes de intentar rediseñar o automatizar un proceso, es útil reconocer las señales que indican dónde el trabajo está perdiendo impulso. Las señales siguientes no siempre revelan por sí solas la causa raíz, pero ayudan a los equipos a saber dónde investigar primero.
| Señal | Qué puede estar ocurriendo | Qué suele significar |
|---|---|---|
| Las solicitudes permanecen en el mismo paso durante demasiado tiempo | Los casos permanecen en el mismo estado porque el equipo responsable tiene demasiado volumen, la siguiente acción no está clara, el responsable no está disponible o la información requerida no ha llegado. | El proceso tiene un punto de espera que debe medirse, asignarse o rediseñarse. |
| Las aprobaciones tardan más de lo esperado | Demasiadas decisiones pueden depender de la misma persona, el aprobador puede no estar disponible por vacaciones o ausencia, o cada solicitud puede seguir la misma ruta de aprobación independientemente del riesgo, el valor o la urgencia. | La lógica de aprobación puede necesitar reglas más claras, aprobadores suplentes, mejor enrutamiento, plazos o rutas de escalamiento. |
| Las personas piden constantemente actualizaciones de estado | Empleados, gerentes, clientes o proveedores necesitan preguntar repetidamente dónde está una solicitud porque el progreso no es visible. | La organización no tiene suficiente visibilidad del proceso para hacer seguimiento del trabajo en curso. |
| El mismo trabajo vuelve para corrección | Las solicitudes se devuelven porque los formularios están incompletos, las instrucciones no son claras, faltan documentos, la validación es débil o las reglas de negocio son inconsistentes. | El cuello de botella puede estar en una etapa anterior, donde entra información incorrecta o incompleta al proceso. |
| No se cumplen los plazos finales | El proceso parece retrasado al final, pero el tiempo puede haberse perdido gradualmente a través de aprobaciones, traspasos, documentos faltantes o excepciones. | El proceso necesita visibilidad de plazos a nivel de paso, no solo una fecha de vencimiento final. |
| Una persona o equipo acumula demasiadas tareas | El trabajo se concentra en una persona o grupo específico, a menudo porque las reglas de enrutamiento, responsabilidad o capacidad no están equilibradas. | El proceso puede tener un problema de capacidad, enrutamiento o propiedad. |
| Las excepciones se vuelven rutinarias | Los casos no estándar requieren repetidamente decisiones manuales, conversaciones paralelas, aprobaciones especiales o soluciones alternativas. | Las excepciones predecibles necesitan rutas controladas en lugar de una gestión improvisada. |
| Los traspasos entre equipos son lentos | Un equipo termina su trabajo, pero el siguiente equipo no recibe una notificación clara, no se le asigna la tarea o no cuenta con la información adecuada. | El proceso puede necesitar una propiedad más clara, asignación automática y mejores reglas de traspaso. |
| El proceso depende del seguimiento manual | El progreso depende de que alguien recuerde enviar recordatorios, revisar una hoja de cálculo, reenviar un correo electrónico o pedir actualizaciones. | El proceso carece de coordinación estructurada, alertas o control del flujo de trabajo. |
| Los gerentes descubren los retrasos demasiado tarde | Los gerentes solo ven el problema después de que ya se ha incumplido el plazo final. | El proceso necesita alertas de advertencia, alertas críticas, alertas de vencimiento y reglas de escalamiento. |
| El equipo siempre está ocupado, pero el volumen completado no aumenta | El trabajo puede estar fragmentado, interrumpido, devuelto para corrección o bloqueado por dependencias, aunque las personas estén activas. | El proceso puede tener retrabajo oculto, colas, interrupciones o casos bloqueados. |
| Los casos urgentes eluden el proceso normal | Los casos prioritarios se gestionan mediante mensajes directos, llamadas o influencia personal en lugar del flujo estándar. | El proceso puede necesitar reglas de prioridad, lógica de escalamiento y gestión de excepciones. |
| Nadie puede explicar dónde comenzó el retraso | Diferentes equipos culpan a diferentes pasos porque la organización se basa en opiniones en lugar de datos de ejecución. | El proceso carece de trazabilidad e historial de ejecución medible. |

Los cuellos de botella no siempre están donde parecen estar
El retraso visible no siempre es la causa raíz.
Una aprobación puede parecer el cuello de botella, pero el problema real puede ser que las solicitudes llegan incompletas. Finanzas puede parecer lento, pero el paso anterior puede estar enviando documentos faltantes o inconsistentes. Un gerente puede parecer que retrasa las aprobaciones, pero puede recibir demasiadas aprobaciones de baja prioridad sin reglas claras de enrutamiento.
Un equipo puede parecer sobrecargado, pero el proceso puede estar generando retrabajo innecesario porque las reglas no son claras. Puede incumplirse un plazo final, pero el retraso puede haber comenzado varios pasos antes.
El retraso visible suele ser el síntoma. El cuello de botella es el punto en el que el proceso perdió el control por primera vez.
Esta distinción importa porque un diagnóstico incorrecto conduce a una solución incorrecta. Agregar más personas no resolverá un cuello de botella causado por reglas poco claras. Automatizar una transferencia defectuosa no resolverá la falta de información. Escalar cada aprobación no resolverá una lógica de enrutamiento deficiente.
Tipos de cuellos de botella en los procesos de negocio
1. Cuellos de botella de capacidad
Un cuello de botella de capacidad ocurre cuando una persona o equipo recibe más trabajo del que puede procesar.
Ejemplo: Todas las solicitudes de registro de proveedores deben ser revisadas por un analista, aunque el volumen haya aumentado.
Qué revisar:
- Número de casos abiertos por persona o equipo.
- Antigüedad por etapa.
- Distribución de la carga de trabajo.
- Rendimiento por grupo responsable.
- Si el trabajo puede redistribuirse o clasificarse por complejidad.
2. Cuellos de botella de aprobación
Un cuello de botella de aprobación ocurre cuando las decisiones esperan demasiado tiempo para obtener autorización.
Ejemplo: Cada solicitud de compra por encima de un umbral pequeño se envía a un gerente sénior, incluso cuando muchas solicitudes son de bajo riesgo y rutinarias.
Qué revisar:
- Tiempo promedio de aprobación.
- Acumulación de aprobaciones pendientes.
- Número de aprobaciones por persona.
- Reglas de aprobación por valor, riesgo, departamento o categoría.
- Si existen reglas de escalamiento.
3. Cuellos de botella de transferencia
Un cuello de botella de transferencia ocurre cuando el trabajo espera entre equipos porque el siguiente responsable no está claro, el siguiente equipo no recibe una notificación automática o la información requerida no avanza con el caso.
Qué revisar:
- Quién es responsable del siguiente paso después de la transferencia.
- Cómo sabe el siguiente equipo que el trabajo está listo.
- Si la información requerida está completa.
- Si la asignación es automática o manual.
- Cuánto tiempo espera el caso entre RR. HH. y TI.

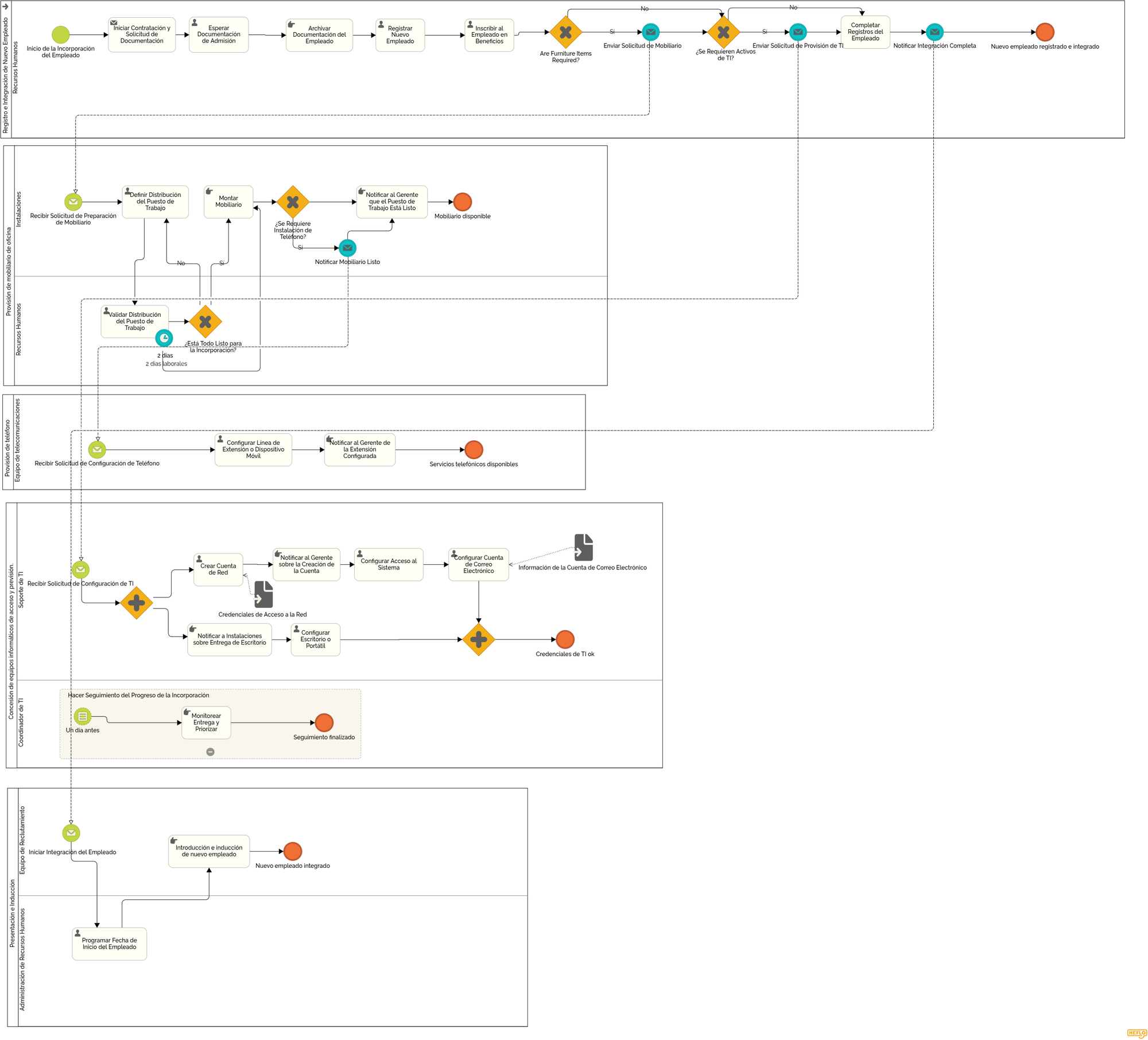

Por ejemplo, un proceso de incorporación de empleados suele estar profundamente interconectado con varios otros procesos, departamentos y equipos.
En el diagrama BPMN de abajo, el flujo principal de incorporación depende de múltiples participantes: Gestión de Recursos Humanos, Gestión de Instalaciones, Servicios de Recursos Humanos, Telecomunicaciones, Coordinador de Mesa de Servicio, Mesa de Servicio y Reclutamiento y Contratación. Cada área aporta una parte diferente de la experiencia de incorporación, como la comunicación de contratación, la recopilación de documentos, la preparación del lugar de trabajo, la disponibilidad del mobiliario, los servicios telefónicos, el acceso a la red, la configuración de la cuenta de correo electrónico, las credenciales de TI y la integración del empleado.

Aquí es donde suelen aparecer los cuellos de botella de transferencia. RR. HH. puede haber completado los pasos de contratación y documentación, pero el proceso aún puede esperar la preparación del espacio de trabajo, las credenciales de red, la configuración del equipo, los servicios telefónicos o la confirmación de otro equipo. Si estas transferencias no están claramente asignadas, activadas automáticamente y monitoreadas con plazos, la incorporación puede ralentizarse aunque ninguna tarea individual parezca ser el problema evidente.
En BPMN, estos riesgos se vuelven visibles porque el proceso cruza carriles e interactúa con otros pools. Cada transición entre participantes muestra un punto en el que cambia la responsabilidad, la información debe estar completa y el siguiente equipo debe saber exactamente qué hacer.
4. Cuellos de botella de información
Un cuello de botella de información ocurre cuando una tarea no puede avanzar porque faltan datos, documentos o contexto.
Ejemplo: Finanzas no puede aprobar un reembolso porque falta el recibo, el centro de costos o la justificación del gerente.
Qué revisar:
- Campos obligatorios.
- Documentos faltantes.
- Solicitudes comunes de aclaración.
- Calidad del formulario.
- Reglas de validación antes del envío.
Este tipo de cuello de botella es común cuando las solicitudes comienzan por correo electrónico, chat u hojas de cálculo. La solicitud puede llegar al equipo correcto, pero sin la información necesaria para procesarla. Como resultado, el siguiente paso se convierte en un ciclo de aclaración en lugar de un avance real.
Un flujo de trabajo estructurado con formularios ayuda a reducir este riesgo al capturar la información requerida antes de que el caso avance. En lugar de descubrir datos faltantes después de que la tarea llega a Finanzas, RR. HH., Compras, TI o Legal, el proceso puede guiar al solicitante para proporcionar los campos, documentos y contexto correctos desde el inicio.
5. Cuellos de botella de decisión
Un cuello de botella de decisión ocurre cuando las reglas de negocio no están claras y las personas necesitan preguntar qué hacer.
Ejemplo: Una solicitud de reembolso de un cliente depende del valor, el motivo, el segmento del cliente y los términos del contrato, pero la regla no está documentada ni integrada en el proceso.
Qué revisar:
- Puntos de decisión.
- Claridad de las reglas.
- Preguntas recurrentes.
- Casos enrutados manualmente.
- Decisiones revertidas posteriormente.
6. Cuellos de botella del sistema
Un cuello de botella del sistema ocurre cuando el acceso, las integraciones, los sistemas externos o la entrada manual de datos ralentizan la ejecución.
Ejemplo: Un equipo debe copiar información de un correo electrónico a un ERP, luego actualizar una hoja de cálculo y notificar manualmente a otro departamento.
Qué revisar:
- Entrada manual de datos.
- Trabajo duplicado.
- Retrasos en el acceso al sistema.
- Brechas de integración.
- Dependencias de sistemas externos.
7. Cuellos de botella de excepción
Un cuello de botella de excepción ocurre cuando los casos no estándar consumen demasiado tiempo porque no existe una ruta controlada.
Ejemplo: Una solicitud de compra a la que le falta un documento obligatorio del proveedor se gestiona de manera diferente según quién la reciba.
Qué revisar:
- Frecuencia de excepciones.
- Tipos de excepciones recurrentes.
- Soluciones alternativas manuales.
- Responsabilidades poco claras.
- Si las excepciones predecibles tienen rutas definidas.
8. Cuellos de botella de plazo
Un cuello de botella de plazo ocurre cuando los retrasos intermedios consumen silenciosamente el plazo final del proceso.
Ejemplo: Una solicitud tiene un plazo final de 10 días, pero la primera aprobación consume siete días sin que nadie note el riesgo.
Qué revisar:
- Plazo general del proceso.
- Plazos a nivel de etapa.
- Alertas de advertencia.
- Etapas vencidas.
- Reglas de escalamiento.
- Visibilidad del riesgo de incumplimiento de plazos.
📙 Si los plazos incumplidos se están volviendo visibles para los clientes, explore cómo el control de plazos ayuda a los equipos a detectar retrasos en el proceso antes de que se conviertan en problemas de cara al cliente.
9. Cuellos de botella de persona clave
Un cuello de botella de persona clave ocurre cuando el proceso depende del conocimiento, la memoria o la disponibilidad de una persona específica.
Ejemplo: Solo un empleado sabe cómo clasificar ciertas solicitudes, gestionar excepciones o decidir qué ruta debe seguir un caso.
Qué revisar:
- Conocimiento informal.
- Decisiones manuales de enrutamiento.
- Dependencias de personas específicas.
- Cobertura de ausencias.
- Si las reglas están documentadas e integradas en el proceso.
📙 Si este cuello de botella depende demasiado del conocimiento, la disponibilidad o la memoria de una persona, lea nuestra guía sobre cómo reducir la dependencia de personas clave en los procesos de negocio.
Cómo identificar cuellos de botella paso a paso
Paso 1: Mapea el proceso a un nivel práctico
No necesitas un modelo de proceso perfecto al principio. Necesitas una visión práctica de cómo fluye el trabajo.
Comienza con:
- Punto de inicio.
- Punto final.
- Pasos principales.
- Traspasos.
- Decisiones.
- Aprobaciones.
- Excepciones.
El objetivo no es crear un diagrama bonito. El objetivo es entender dónde el trabajo avanza, espera, vuelve o se detiene.
BPMN puede ser especialmente útil aquí porque ayuda a representar tareas, compuertas, eventos, aprobaciones, responsabilidades y rutas de excepción de forma estructurada.
🎓 Si aún estás ganando confianza con el modelado de procesos, también puedes tomar nuestra lección gratuita de modelado BPMN para aprender a representar pasos, decisiones, traspasos, aprobaciones y excepciones de forma estructurada.
Paso 2: Define qué significa “atascado”
Antes de identificar cuellos de botella, define qué se considera atascado.
Por ejemplo, un caso puede considerarse atascado cuando está:
- Esperando más de un número definido de días.
- Esperando aprobación.
- Esperando documentos.
- Vencido.
- Devuelto para corrección.
- Sin una persona responsable.
- Bloqueado por acceso al sistema.
- Esperando a otro departamento.
Sin esta definición, cada equipo puede interpretar el retraso de manera diferente.
Paso 3: Separa el tiempo de ciclo del tiempo de espera
- Tiempo de ciclo es el tiempo total desde el inicio hasta el final del proceso.
- Duración de la tarea es el tiempo dedicado activamente a realizar el trabajo.
- Tiempo de espera es el tiempo en que el caso permanece inactivo entre acciones.
Muchos cuellos de botella no son causados por el tiempo de trabajo. Son causados por el tiempo de espera.
Por ejemplo, una aprobación puede tomar solo cinco minutos en realizarse, pero la solicitud puede esperar cuatro días antes de que el aprobador la abra. Medir solo la duración de la tarea no detectaría el verdadero cuello de botella.
Paso 4: Busca colas
Las colas muestran dónde se acumula el trabajo.
Pregunta:
- ¿Qué paso tiene más casos abiertos?
- ¿Qué equipo tiene la mayor acumulación de trabajo pendiente?
- ¿Qué casos permanecen más tiempo en el mismo estado?
- ¿Qué cola sigue creciendo con el tiempo?
- ¿Qué paso bloquea la siguiente parte del proceso?
Una cola suele ser la señal operativa más clara de un cuello de botella.
Paso 5: Analiza el retrabajo
El retrabajo puede ocultar cuellos de botella porque el proceso parece avanzar, pero en realidad el trabajo está volviendo hacia atrás.
Pregunta:
- ¿Dónde se devuelven los casos para corrección?
- ¿Qué información suele faltar?
- ¿Qué decisiones se revierten con frecuencia?
- ¿Qué formularios o solicitudes están incompletos?
- ¿Qué equipos piden aclaraciones con mayor frecuencia?
Reducir el retrabajo puede mejorar el flujo sin agregar capacidad.
Paso 6: Revisa el tiempo de aprobación
Las aprobaciones son cuellos de botella frecuentes porque combinan autoridad de decisión, prioridad, carga de trabajo y riesgo.
Pregunta:
- ¿Qué aprobación tarda más?
- ¿Las reglas de aprobación son claras?
- ¿Las aprobaciones se enrutan a las personas correctas?
- ¿Las aprobaciones de bajo riesgo consumen atención de perfiles senior?
- ¿Las escalaciones están definidas?
- ¿Los plazos de aprobación son visibles?
Los cuellos de botella en las aprobaciones a menudo requieren mejores reglas, no solo aprobadores más rápidos.

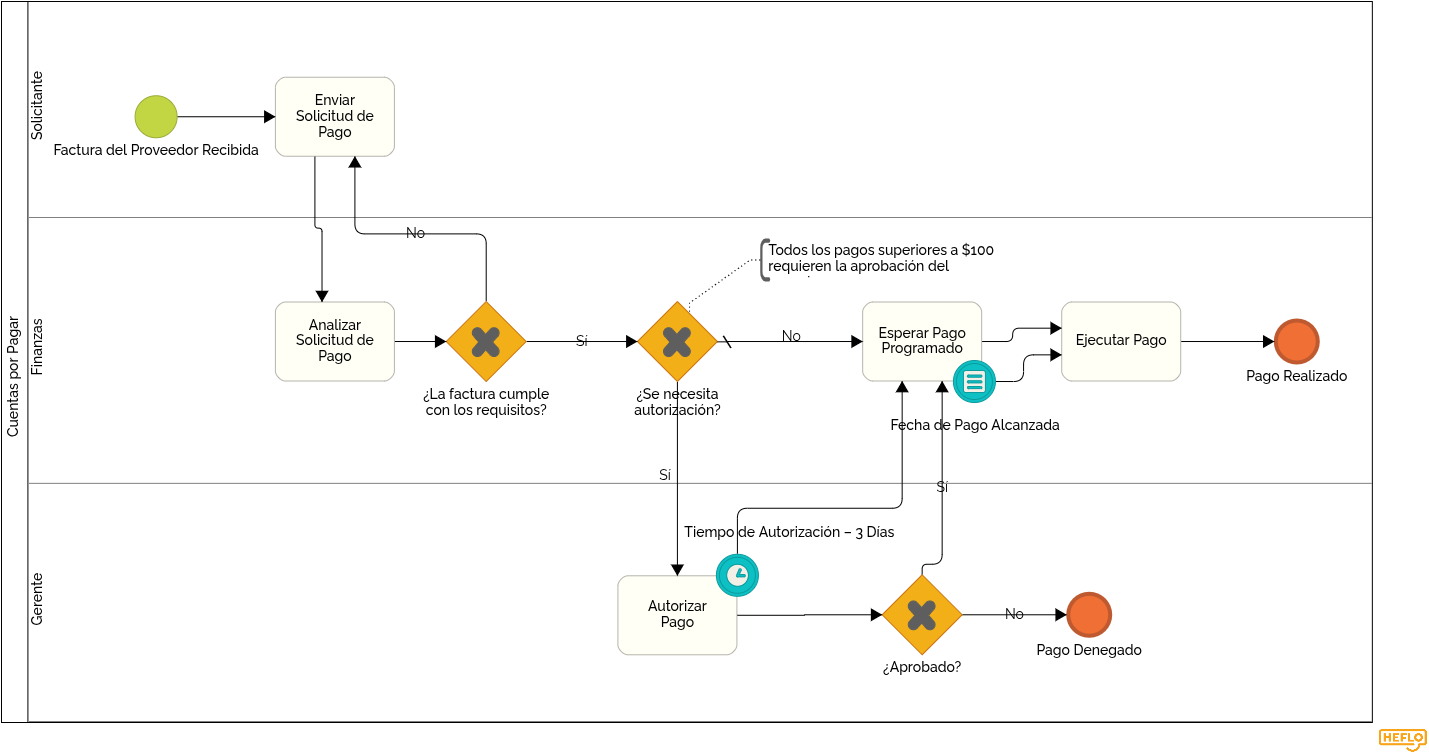

Por ejemplo, en el proceso de cuentas por pagar que aparece a continuación, un gerente puede necesitar autorizar un pago antes de que Finanzas pueda continuar. En el diagrama BPMN, un temporizador está adjunto a la tarea de autorización: si el gerente no responde en un plazo de tres días, el proceso sigue una ruta predefinida y avanza al paso de pago programado. Esto evita que la aprobación se convierta en un cuello de botella invisible y ayuda a proteger el plazo general de pago.

Paso 7: Revisa los traspasos
Los retrasos suelen ocurrir entre equipos, no dentro de una tarea.
Pregunta:
- ¿Quién es responsable del siguiente paso?
- ¿Cómo sabe el siguiente equipo que el trabajo está listo?
- ¿El traspaso es automático o manual?
- ¿La información está completa cuando ocurre el traspaso?
- ¿El siguiente responsable está claramente asignado?
- ¿El caso espera en una bandeja de entrada compartida o en una hoja de cálculo?

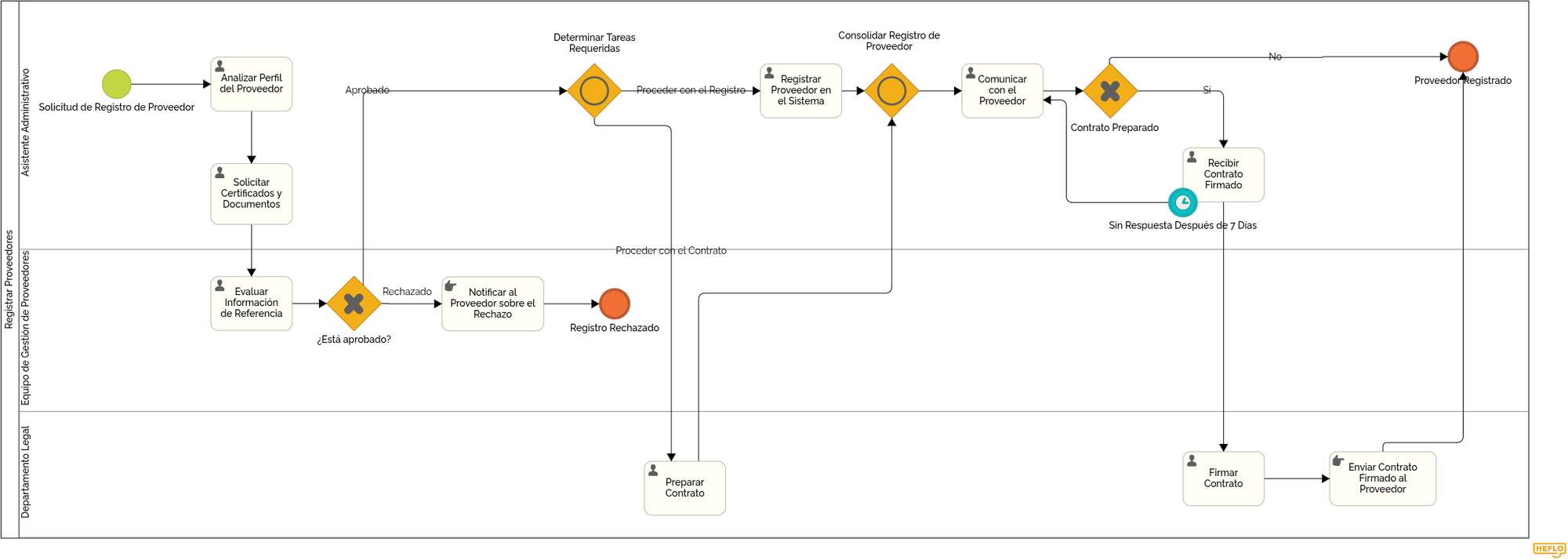

Por ejemplo, en un proceso de registro de proveedores, puede aparecer un cuello de botella en el traspaso cuando el Equipo de Gestión de Proveedores aprueba al proveedor, pero el caso debe pasar al Departamento Legal para la preparación del contrato. En BPMN, este traspaso es visible cuando el flujo cruza de un carril a otro. El análisis puede estar ya completo, pero el proceso aún puede esperar si Legal no recibe una notificación automática, si la solicitud de contrato no incluye la información requerida o si la responsabilidad del siguiente paso no está clara.

📙 Para profundizar en este tema, lee nuestro artículo sobre pools y carriles de BPMN y descubre cómo ayudan a representar responsabilidades, traspasos e interacciones entre los participantes del proceso.
Paso 8: Identifica la información faltante
Los datos faltantes generan retrasos silenciosos.
Pregunta:
- ¿Qué documentos suelen faltar?
- ¿Qué campos se corrigen con frecuencia?
- ¿Qué tareas requieren aclaración antes de poder comenzar?
- ¿Qué solicitudes se envían sin suficiente contexto?
- ¿Qué información debería ser obligatoria antes?
📚 Mejorar formularios, reglas de validación y requisitos de envío puede eliminar cuellos de botella antes de que lleguen a los equipos posteriores. Para reducir los retrasos causados por solicitudes incompletas, lee este artículo de la Base de Conocimiento de HEFLO sobre cómo configurar la validación de formularios antes de que el proceso avance.
Paso 9: Separa el flujo estándar de las excepciones
Las excepciones pueden ser el verdadero cuello de botella.
Pregunta:
- ¿Qué casos siguen la ruta normal?
- ¿Qué casos requieren tratamiento especial?
- ¿Las excepciones son predecibles?
- ¿Las excepciones tienen rutas controladas?
- ¿Las decisiones sobre excepciones están documentadas?
- ¿Los casos de excepción se miden por separado?
Un proceso puede funcionar bien para los casos estándar y fallar repetidamente en las excepciones. Si las excepciones son comunes, no deberían gestionarse como sorpresas.
Paso 10: Usa datos de ejecución, no solo opiniones
Las entrevistas y los talleres ayudan a explicar cómo las personas experimentan el proceso. Pero las opiniones por sí solas no son suficientes.
Los datos de ejecución muestran dónde el proceso pierde tiempo repetidamente.
Observa casos reales, marcas de tiempo, cambios de estado, tiempos de aprobación, ciclos de retrabajo, pasos vencidos, historial de escalaciones y distribución de la carga de trabajo.
Las opiniones explican cómo las personas experimentan el proceso. Los datos de ejecución muestran dónde el proceso pierde tiempo repetidamente.
Un diagrama de proceso también puede volverse más útil cuando está conectado con datos de ejecución. En el ejemplo a continuación, HEFLO destaca las actividades del proceso con intensidad de color, ayudando a los equipos a ver rápidamente qué tareas están consumiendo más tiempo de ejecución y dónde los cuellos de botella pueden requerir un análisis más profundo.

Métricas que ayudan a revelar cuellos de botella
Tiempo de ciclo
El tiempo de ciclo muestra el tiempo total necesario para completar el proceso de principio a fin.
Ayuda a revelar si el proceso está mejorando en general, pero por sí solo no muestra dónde ocurre el retraso.
Tiempo de espera
El tiempo de espera muestra cuánto tiempo permanecen inactivos los casos entre acciones.
Esta es una de las métricas más importantes para diagnosticar cuellos de botella, porque muchos retrasos ocurren mientras el trabajo está esperando, no mientras se está realizando.
Duración de la tarea
La duración de la tarea muestra cuánto tarda una tarea específica una vez que alguien empieza a trabajar en ella.
Ayuda a distinguir entre tareas que realmente consumen mucho tiempo y tareas que principalmente esperan en una cola.
Número de casos abiertos
Los casos abiertos muestran el trabajo en curso actual.
Un gran número de casos abiertos en un paso puede indicar una cola, un problema de capacidad o una propiedad poco clara.
Casos por paso del proceso
Esta métrica muestra dónde se encuentran los casos en el proceso en un momento determinado.
Ayuda a identificar puntos de acumulación.
Casos vencidos
Los casos vencidos muestran dónde no se están cumpliendo los plazos.
Son especialmente útiles cuando se analizan por paso del proceso, equipo responsable, prioridad o tipo de solicitud.
Tiempo de aprobación
El tiempo de aprobación muestra cuánto tardan las decisiones.
Ayuda a identificar rutas de aprobación lentas, aprobadores sobrecargados, reglas de decisión poco claras o información faltante antes de la aprobación.
Tasa de retrabajo
La tasa de retrabajo muestra con qué frecuencia los casos regresan para su corrección.
Una tasa de retrabajo alta suele señalar requisitos poco claros, un diseño deficiente de formularios, información incompleta o reglas inconsistentes.
Cantidad de escalaciones
La cantidad de escalaciones muestra con qué frecuencia el proceso necesita intervención de la gerencia.
Las escalaciones frecuentes pueden indicar un control deficiente de los plazos, expectativas poco realistas o excepciones recurrentes.
Frecuencia de excepciones
La frecuencia de excepciones muestra con qué frecuencia los casos abandonan la ruta estándar.
Si las excepciones son frecuentes, es posible que el proceso estándar no refleje la realidad operativa.
Rendimiento
El rendimiento muestra cuántos casos se completan en un período.
Si la carga de trabajo aumenta pero el rendimiento no, puede haber un cuello de botella que limite el flujo.
Antigüedad por paso
La antigüedad por paso muestra cuánto tiempo han permanecido los casos en cada paso.
Esto es útil para identificar casos antiguos antes de que incumplan el plazo final.
Carga de trabajo por persona o equipo
La distribución de la carga de trabajo muestra si los casos se concentran en roles, personas o departamentos específicos.
Ayuda a revelar cuellos de botella de capacidad y dependencia de personas clave.
Un cuello de botella se vuelve más fácil de gestionar cuando el proceso produce datos sobre dónde está esperando el trabajo.
Cómo los plazos revelan cuellos de botella
Un plazo final puede mostrar que un proceso se retrasó. Pero no explica dónde comenzó la demora.
Los plazos a nivel de paso muestran si el plazo final se está protegiendo o consumiendo silenciosamente.
Por ejemplo, un proceso puede tener un plazo general de 10 días. Si la primera tarea consume seis días y la segunda aprobación consume tres días, el paso final puede tener solo un día restante. El último equipo puede parecer responsable de la demora, aunque el plazo ya estaba en riesgo antes de que el caso llegara.
El control de plazos debe incluir:
- Plazos generales del proceso.
- Plazos a nivel de tarea.
- Alertas de advertencia.
- Alertas críticas.
- Alertas de vencimiento.
- Reglas de escalamiento.
- Visibilidad del riesgo de plazo.
- Gestión por excepción.
Los gerentes no deberían necesitar supervisar cada tarea manualmente. El proceso debe alertarlos cuando un caso se desvía del patrón esperado.
Esto cambia el modelo de gestión. En lugar de perseguir cada solicitud, los gerentes pueden centrarse en los casos que están retrasados, bloqueados, en riesgo, sobrecargados o fuera del flujo normal.
Cómo reducir los cuellos de botella después de identificarlos
No todos los cuellos de botella requieren automatización.
Algunos cuellos de botella requieren simplificar el proceso. Otros requieren aclarar reglas, mejorar formularios, redistribuir capacidad, definir responsabilidades o crear mejores rutas de excepción.
Las posibles acciones incluyen:
- Eliminar pasos innecesarios.
- Aclarar las reglas de negocio.
- Definir responsabilidades.
- Mejorar los formularios de solicitud.
- Reducir el retrabajo.
- Redistribuir la capacidad.
- Crear plazos a nivel de paso.
- Configurar alertas y escalaciones.
- Estandarizar las rutas de excepción.
- Automatizar el enrutamiento.
- Integrar sistemas.
- Mejorar la visibilidad del proceso.
La solución adecuada depende de la causa del cuello de botella, no solo del síntoma.
Diferentes causas requieren diferentes respuestas. La información faltante puede requerir un mejor formulario de entrada. La sobrecarga de aprobaciones puede requerir reglas de enrutamiento rediseñadas. El seguimiento manual puede reducirse con alertas y control estructurado del flujo de trabajo. La duplicación de sistemas puede justificar la integración. La propiedad poco clara debe resolverse definiendo responsabilidades antes de automatizar cualquier cosa.
La automatización puede reducir los cuellos de botella cuando se comprende la lógica del proceso. Pero automatizar un proceso mal comprendido puede hacer que los retrasos solo se trasladen más rápido de un paso poco claro a otro.
Cómo HEFLO ayuda a identificar y reducir los cuellos de botella en los procesos
HEFLO ayuda a los equipos a pasar de “creemos que el proceso es lento” a “podemos ver dónde el proceso pierde tiempo”.
Con HEFLO, las organizaciones pueden modelar procesos en BPMN y hacer visibles las transferencias, decisiones, responsabilidades, plazos, aprobaciones y rutas de excepción. El modelo de proceso puede convertirse luego en un flujo de trabajo ejecutable, de modo que el trabajo no solo quede documentado, sino que también se coordine a través del propio proceso.
Esto permite a los equipos:
- Asignar tareas automáticamente.
- Dirigir el trabajo según reglas de negocio.
- Controlar los plazos por proceso y por tarea.
- Configurar alertas y escalaciones.
- Hacer visible el estado del proceso.
- Rastrear quién hizo qué, cuándo y por qué.
- Generar datos de ejecución a partir de casos reales.
- Revelar dónde los casos se acumulan, esperan, regresan o se atrasan.
- Apoyar la mejora continua basada en el comportamiento real del proceso.
La ejecución impulsada por procesos crea la visibilidad y los datos necesarios para entender dónde se atasca el trabajo.
HEFLO no se posiciona como un gestor de tareas genérico ni como una herramienta de listas de verificación. Está diseñado para organizaciones que necesitan una ejecución estructurada de procesos, visibilidad operativa, control de plazos, trazabilidad y mejora continua basada en cómo se ejecutan realmente los procesos.
Preguntas frecuentes
¿Qué es un cuello de botella en un proceso de negocio?
Un cuello de botella en un proceso de negocio es un punto donde el trabajo se acumula, espera, vuelve para corrección, depende de una capacidad limitada o deja de avanzar.
Puede ser causado por personas, aprobaciones, traspasos, información faltante, reglas poco claras, sistemas, plazos, seguimiento manual o excepciones no gestionadas.
¿Cómo sé dónde se está atascando un proceso de negocio?
Busca señales repetidas como largos tiempos de espera, acumulación creciente de trabajo pendiente, aprobaciones lentas, casos vencidos, correcciones repetidas, seguimientos manuales, propiedad poco clara o solicitudes frecuentes de estado.
Un buen diagnóstico compara lo que las personas dicen sobre el proceso con cómo se comporta realmente el proceso en la práctica.
¿Cuál es la diferencia entre tiempo de ciclo y tiempo de espera?
El tiempo de ciclo es el tiempo total desde el inicio hasta el final de un proceso.
El tiempo de espera es el tiempo durante el cual un caso permanece inactivo entre acciones. Muchos cuellos de botella se deben menos al trabajo en sí y más al tiempo que el trabajo pasa esperando aprobación, información, asignación o una decisión.
¿Los cuellos de botella siempre son causados por personas sobrecargadas?
No. Una persona o equipo puede parecer el cuello de botella, pero la causa raíz puede ser reglas poco claras, información faltante, traspasos deficientes, aprobaciones excesivas, falta de documentación, lógica de enrutamiento débil o falta de visibilidad.
Corregir el sistema suele ser más eficaz que culpar a la persona.
¿Puede una persona convertirse en el cuello de botella de un proceso?
Sí. Una persona se convierte en un cuello de botella cuando el proceso depende de su conocimiento, criterio, memoria, disponibilidad o seguimiento manual.
Esto suele ocurrir cuando las reglas no están documentadas, las decisiones no están estructuradas y las tareas no pueden avanzar sin el contexto de una persona específica.
¿Cómo reduzco un cuello de botella causado por una persona?
Empieza por identificar qué decisiones, aprobaciones, excepciones o tareas recurrentes dependen de esa persona.
Luego documenta las reglas, define responsabilidades, crea rutas estándar, configura plazos y decide qué tareas pueden delegarse, automatizarse o enrutarse a responsables de respaldo.
¿Debería contratar a alguien para resolver un cuello de botella?
Contratar puede ayudar cuando el cuello de botella es realmente causado por falta de capacidad.
Pero contratar por sí solo no resuelve reglas poco claras, trabajo no documentado, traspasos deficientes, información faltante ni un control débil del proceso. Antes de contratar, mapea el trabajo recurrente y aclara qué puede delegarse, estandarizarse, automatizarse o apoyarse con una mejor visibilidad del proceso.
¿Debería documentar un proceso antes de delegarlo?
Sí. La delegación se vuelve riesgosa cuando la tarea existe solo en la cabeza de alguien.
Un proceso documentado facilita transferir la responsabilidad, capacitar a nuevas personas, reducir el retrabajo y evitar que el trabajo vuelva a la misma persona cada vez que aparece una excepción.
¿Cómo pueden las aprobaciones convertirse en cuellos de botella del proceso?
Las aprobaciones se convierten en cuellos de botella cuando demasiadas decisiones dependen de la misma persona, las reglas de aprobación no son claras, las solicitudes llegan incompletas, faltan aprobadores de respaldo o las aprobaciones de bajo riesgo consumen la atención de personal sénior.
Las rutas de aprobación deben reflejar el riesgo, el valor, la urgencia y la responsabilidad.
¿Cómo crean cuellos de botella los traspasos?
Los traspasos crean cuellos de botella cuando el trabajo pasa de una persona o equipo a otro sin una propiedad clara, información completa o notificación automática.
En BPMN, estos riesgos suelen hacerse visibles cuando el flujo cruza de un carril o pool a otro.
¿Cómo pueden ayudar los plazos a identificar cuellos de botella?
Los plazos finales muestran si el proceso se retrasó. Los plazos a nivel de paso muestran dónde comenzó el retraso.
Las alertas de advertencia, alertas críticas, alertas de vencimiento y reglas de escalamiento ayudan a los gerentes a actuar antes de que un retraso sea visible para clientes, proveedores o partes interesadas internas.
¿Qué métricas ayudan a identificar cuellos de botella?
Las métricas útiles incluyen tiempo de ciclo, tiempo de espera, duración de la tarea, número de casos abiertos, casos por paso, casos vencidos, tiempo de aprobación, tasa de retrabajo, número de escalaciones, frecuencia de excepciones, rendimiento, antigüedad por paso y carga de trabajo por persona o equipo.
Estas métricas ayudan a los equipos a pasar de opiniones sobre los retrasos a evidencia sobre dónde está esperando el trabajo.
¿Debería automatizar un proceso antes de identificar los cuellos de botella?
Por lo general, no. Automatizar un proceso mal comprendido puede hacer que los mismos problemas solo avancen más rápido.
Primero identifica si el cuello de botella es causado por tiempo de espera, información faltante, propiedad poco clara, enrutamiento deficiente, retrabajo, retrasos en aprobaciones, seguimiento manual o falta de visibilidad.
¿Cómo puede la automatización del flujo de trabajo ayudar a reducir los cuellos de botella?
La automatización del flujo de trabajo puede ayudar a reducir los cuellos de botella asignando tareas automáticamente, enrutando el trabajo según reglas, imponiendo plazos, enviando alertas, escalando casos vencidos, reduciendo el seguimiento manual y generando datos de ejecución para la mejora continua.
La automatización es más útil cuando la lógica del proceso es lo suficientemente clara como para controlarse, medirse y mejorarse.
